三个案例,先讲完

今年我们接手了几个整改项目。

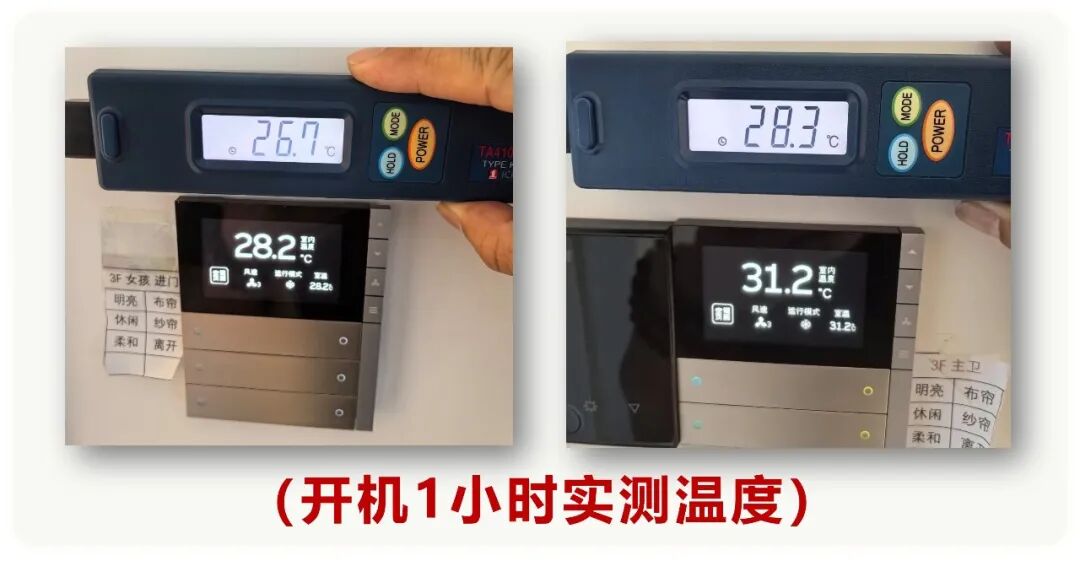

「案例一: 璟湾二十八玺业主花300万做暖通,入住后空调不制冷。第三方实测,最严重的房间冷量缺口高达317%。不是偶尔不冷,是从来没冷过。

璟湾二十八玺案例

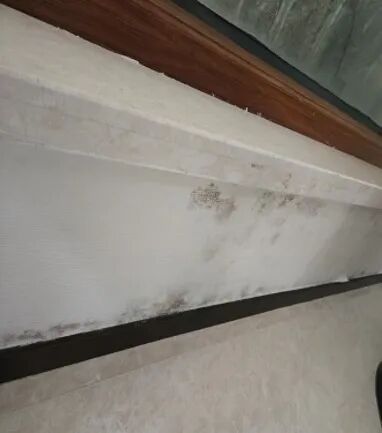

「案例二: 环岛别墅」 600万打造的地下室,入住一年后全面发霉。吊顶、墙角、家具,无一幸免,最后整层弃用。

环岛别墅案例

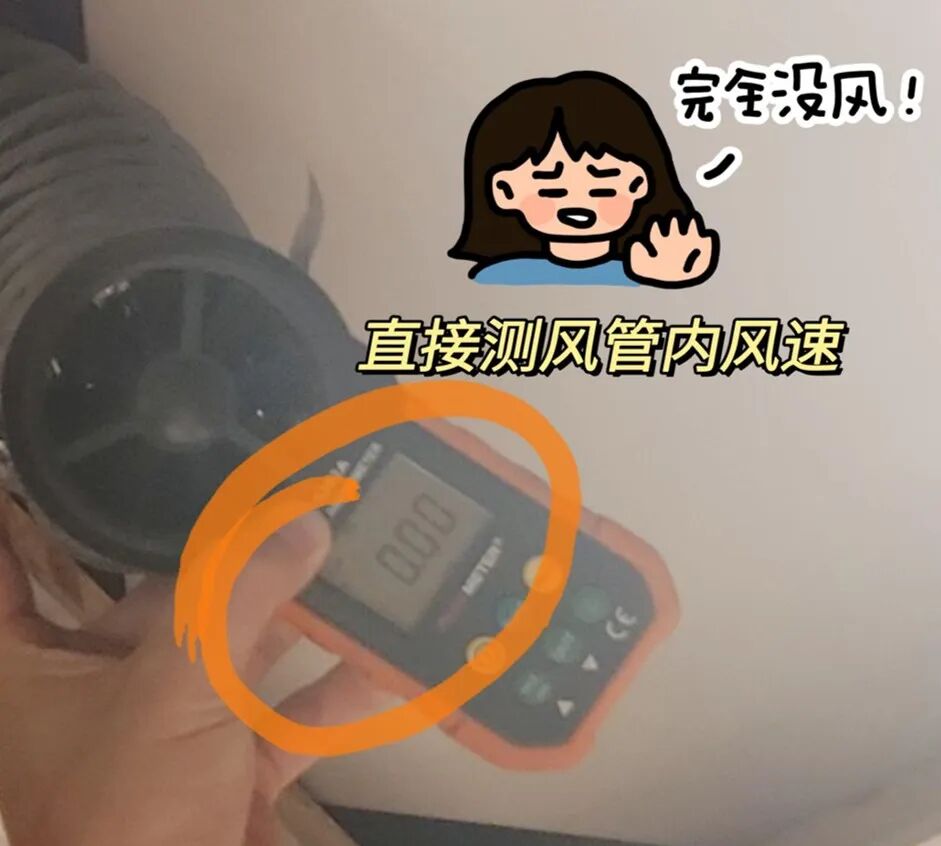

「案例三: 央墅」 装修过亿的豪宅,新风口实测风速0到0.56m/s——正常标准是2.67m/s以上。20多万的Gessi喷淋头,出水稀稀拉拉,和普通水龙头没有区别。

央墅案例

三个项目,三个不同的品牌,三个不同的施工团队。

但它们有一个共同点:设备都能开机,效果全部不达标。

不是设备质量问题,不是品牌档次问题。

是从项目开始的第一天,就没有人定义过"什么叫达标",自然也没有人对"最终效果"负责。

行业的默认逻辑:交货,不是交付

机电行业有一套运行了很多年的默认逻辑:

合同叫"XX品牌设备销售及安装合同"。验收标准是"通电运行正常"。业务员拿设备提成,施工队按台数结算。

至于业主入住之后舒不舒服、热不热、冷不冷、有没有风——不在合同里,也不在任何人的KPI里。

这套逻辑本身没有人是坏人。这是结构问题,不是道德问题。

当整个行业的利益结构都指向"能开机就完事",期待每一个个体自发地去承担"效果责任",是不现实的。

我们经常拿酒店机电做对比。同样是复杂的机电系统,酒店的流程是完整的六个环节:立项、设计招标、施工招标、调试验收、移交运维、售后维保。每一个环节有专业分工,每一个节点有验收标准。原因很简单:酒店的运营方要对住客的体验负责,而住客的体验是可以用数据衡量的。

大宅机电理论上也有六个环节,但现实里通常只剩一个:设备销售及安装。立项缺失,设计招标缺失,调试验收缺失,移交运维缺失,售后维保缺失。

六个环节,缺五个。

流程不完整,结果就不可控。业主花了几百万,最后只能把希望寄托在一张合同上——而那张合同,根本没写清楚效果是什么。

酒店vs大宅机电流程对比

一个被忽视的问题:需求从来没被翻译过!

业主来找我们,开口经常是:"我想要三恒系统"、"我要零冷水"、"新风要好一点的"。

听起来很明确,但这些不是需求,是感受,甚至只是听说过的名词。

我们工作的第一步,是帮业主把感受翻译成数字:

"我想要舒适"——翻译成:主卧在室外38℃工况下,30分钟内室温降至26℃±1℃,夜间噪音不超过37分贝。

"我要热水快"——翻译成:最远端热水使用点,打开10秒内出热水;

"我想要不抢水"——翻译成:同开多个卫生间,各出水点流量不低于单开流量的85%。

"地下室不要发霉"——翻译成:梅雨季绝对湿度控制在12.64g/kga以下,墙体表面温度不低于露点温度。

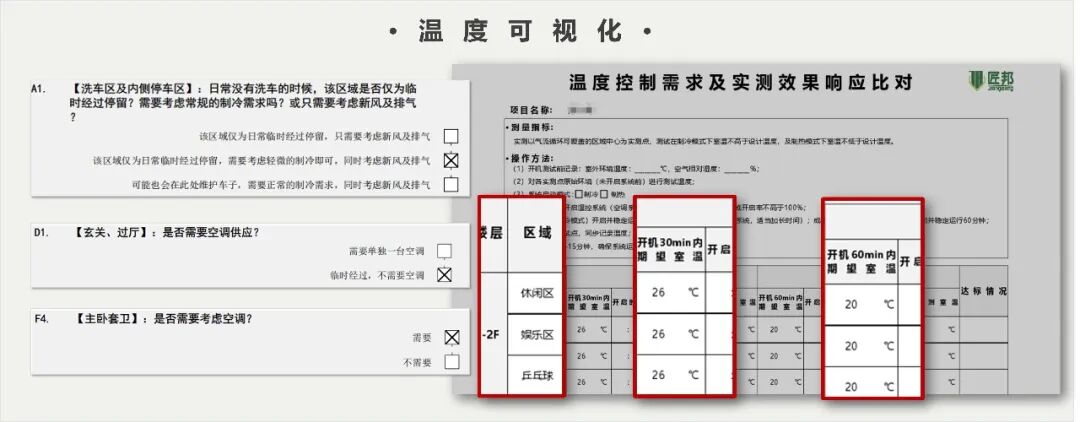

需求翻译示例

这个翻译过程,是整个项目最重要的一步。没有这一步,后面所有的设计、施工、验收都是空中楼阁——因为没有人知道"做到什么程度算做好了"。

大多数机电项目跳过了这一步。直接从"你想要什么品牌"跳到"那我们给你报价"。需求没有被定义过,交付标准自然也就不存在。

这不是技术问题,是流程问题。

设计这件事,不能是装饰

2023年我们花了很多精力讲"机电设计",今年还想再说一遍,因为这件事在行业里依然是少数。

大多数机电项目的"设计",是选完设备后让师傅现场看着办。梁在哪里绕哪里,管在哪里出哪里,能装哪里装哪里。所谓图纸,是装完后补画的,方便存档用的,不是用来指导施工的。

但机电是隐蔽工程,封板之后看不见。现场随意走管的后果,要么是吊顶被压得过低,要么是风管绕路太长风量衰减,要么是两根管打架了拆了重来。更多的问题是封板之后才暴露,那时候改的代价已经很大了。

我们认为:设计不是锦上添花,设计是对结果负责的第一步。

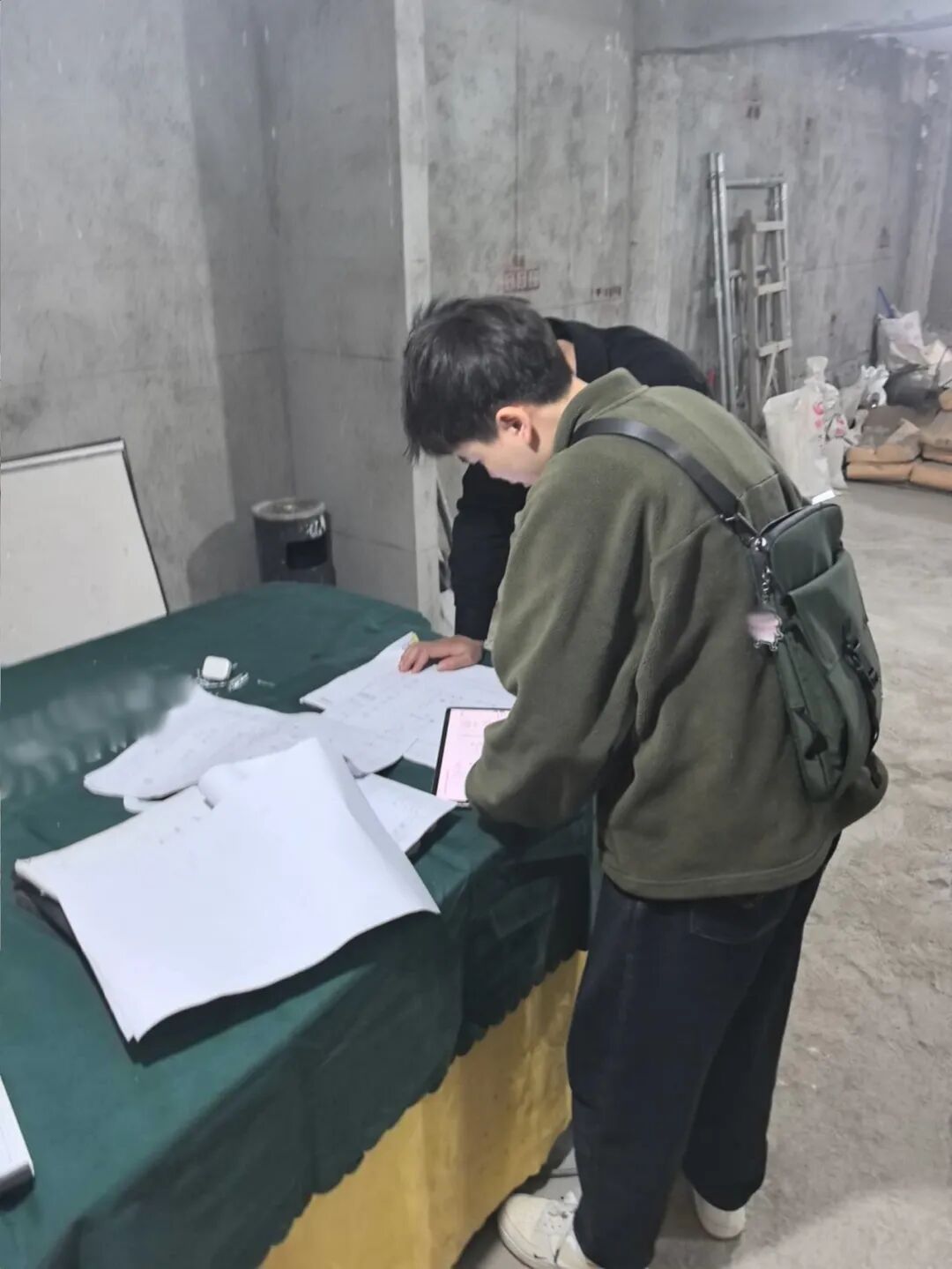

机电设计图纸

一套合格的机电施工图,应该能告诉每一个施工人员:这台设备装在这里,这根管从这里走,这个弯头弯到这里,支架间距多少,保温厚度多少。施工的人只需要按图做,不需要临场发挥。

图纸做到这个程度,施工才能被监督,监督才能有标准,标准才能保证结果。

少了这一环,监理来现场也只能看个大概,没有依据,验不了收。

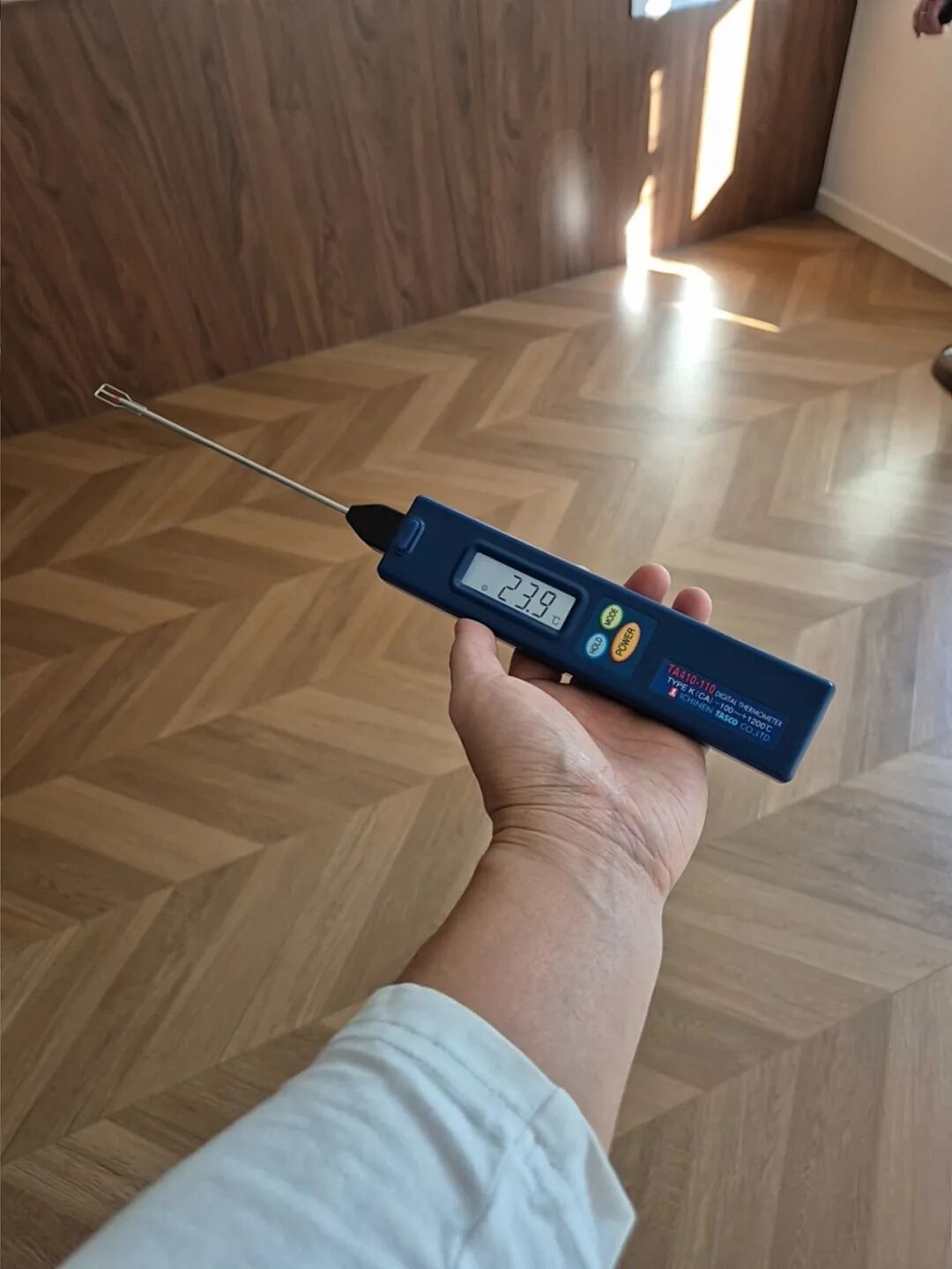

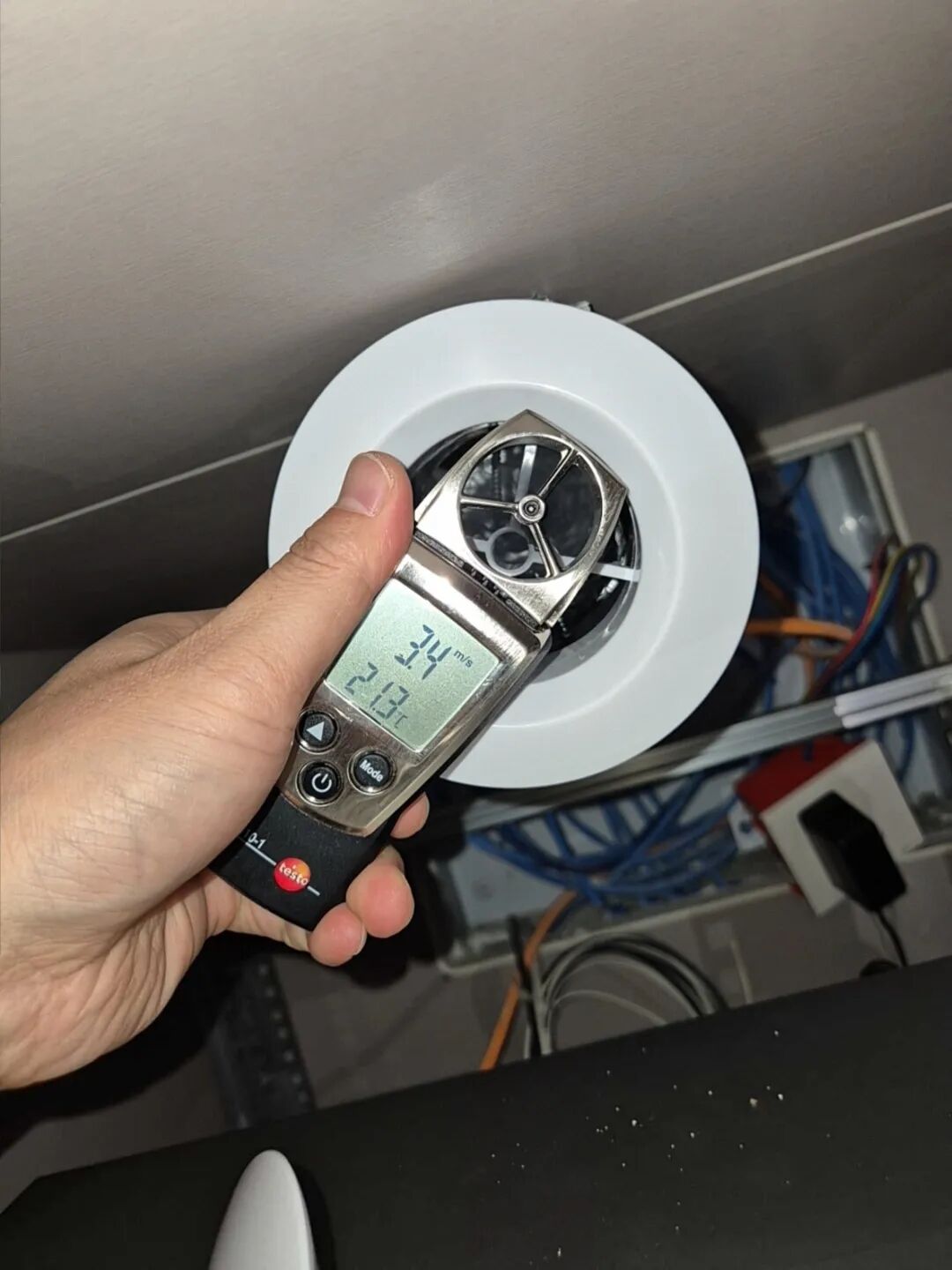

施工图纸细节 施工图纸细节

我们的回答:把承诺写进合同,把数据带到现场

2025年,我们把自己的做法系统化成了一套完整体系。

一份效果合同。在签约阶段就把交付指标写进去:制冷制热目标温度、新风末端实测风量、热水响应时间、直饮水水质指标——每一项都有数字,都有容差,都有验收工况。这份合同不是为了约束谁,是为了让所有人在项目开始之前,对"做到什么程度叫完成"有共同的理解。

16步闭环、4个阶段、4位管理人

从需求沟通到售后维保,每一步有人负责,有文件留存,有照片存档,有签字确认。不靠猜,不靠感觉,不靠"老师傅有经验"。

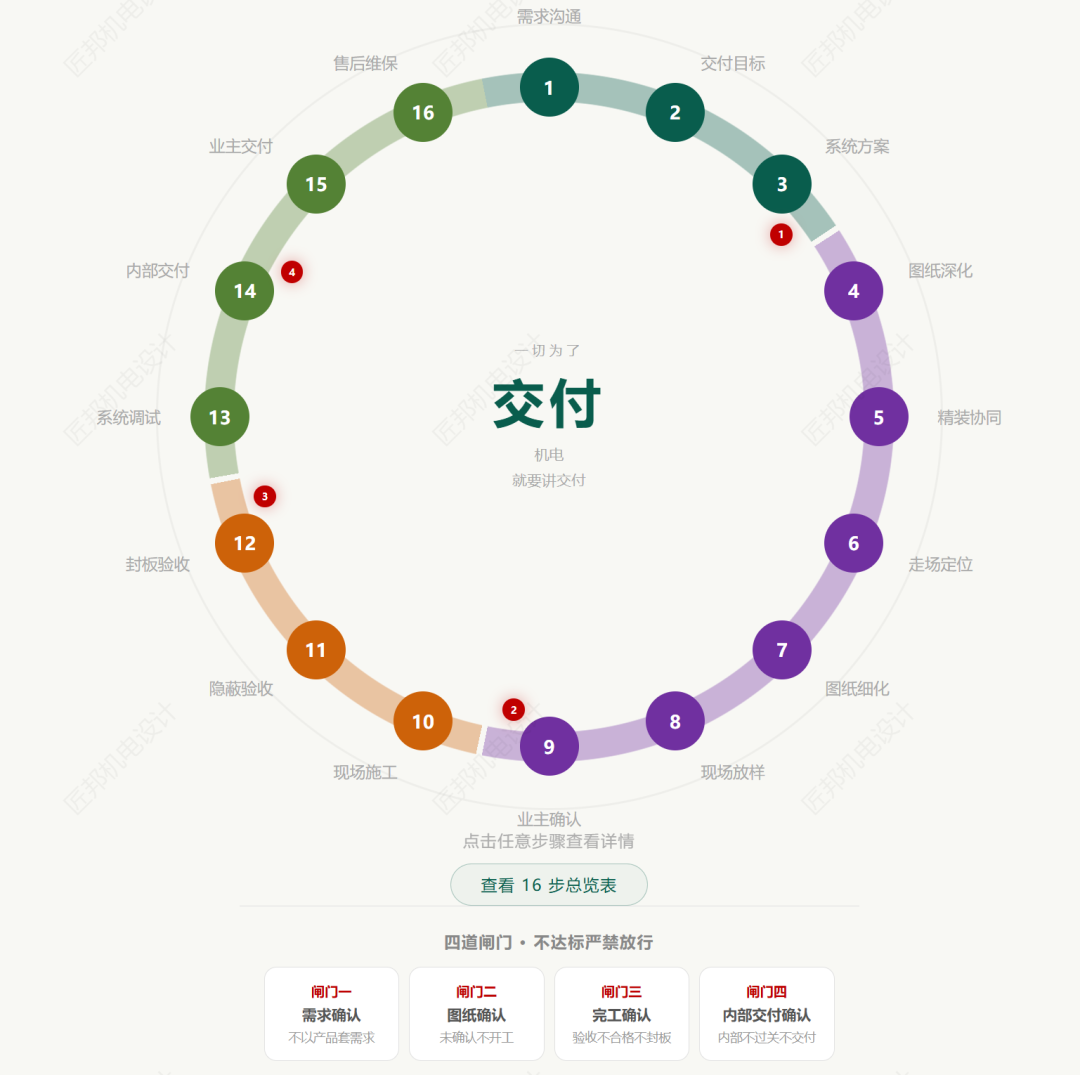

16步闭环流程图

4道硬性闸门,把风险截断在不可逆之前:

1. 需求未确认,不进入设计

2. 图纸未确认签字,不允许开工

3. 验收不合格,不允许封板

4. 内部逐项核验未通过,不邀请业主验收

闸门的意义不是设置障碍,是确保每一个后续步骤都建立在扎实的前一步上,而不是带着未解决的问题往前走。

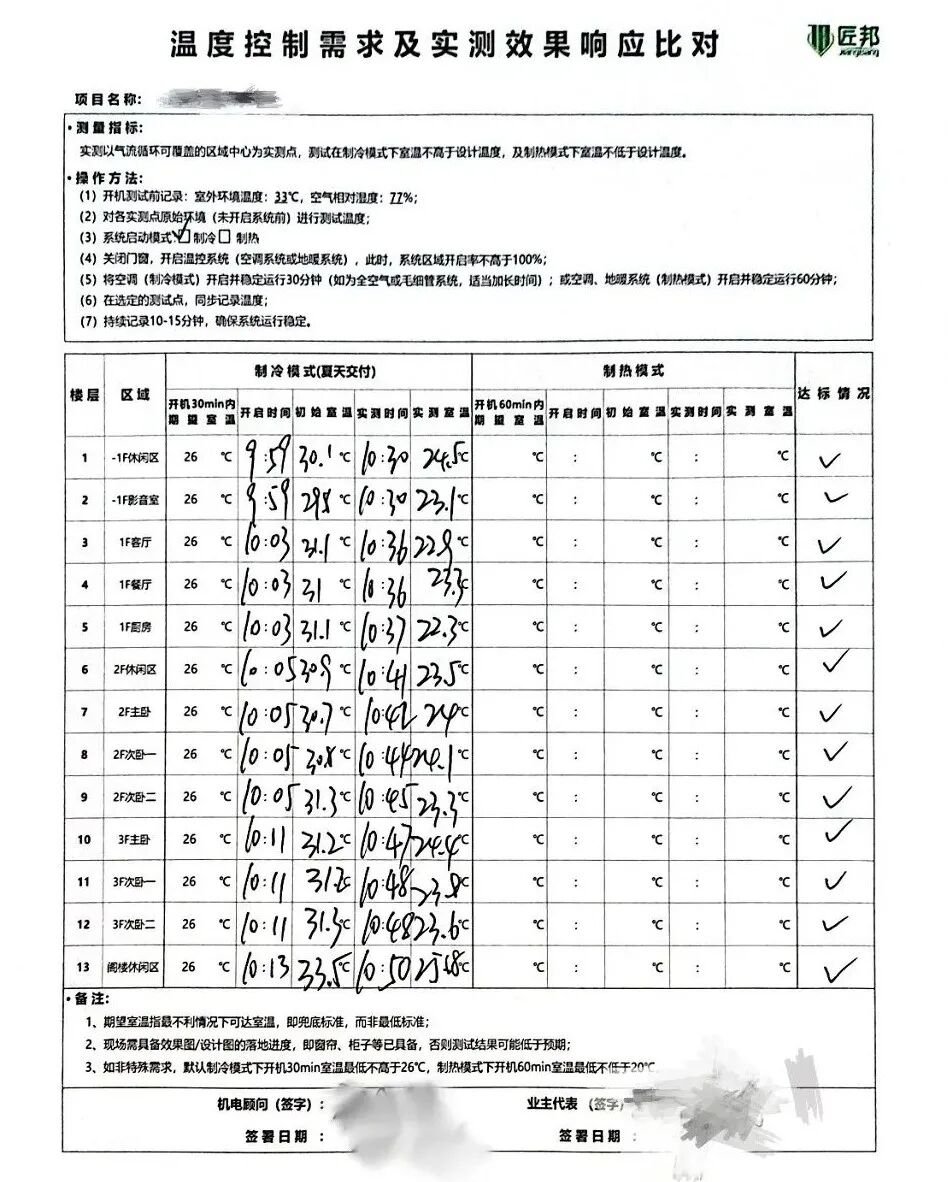

我们服务的每个项目,最终都有一份业主签字的实测验收单。上面写的不是"设备运行正常",是"主卧制冷达标,新风风量达标,热水响应时间达标"——逐项数据,逐项签字。

业主签字验收单

这条路,值得吗?

有人问过我们:这么做成本不是更高?

是的,更高。

需求沟通要花时间,负荷计算要花时间,图纸深化要花时间,现场放样要花时间,隐蔽验收要花时间,系统调试要花时间,内部预验收要花时间。每一步都需要专业人员,每一步都有成本。

但我们早些年就想清楚了一件事:不花在交付上的钱,并不会省下来,只是换了个地方花。

传统模式里,获客成本极高——业务员提成、渠道回扣、门店租金、广告投放,这些钱花出去,跟最终的交付质量毫无关系。我们没有业务员,没有市场部,没有门店,省下来的钱,全部放在了让项目做得更扎实上。

另一个问题是:这么做,客户愿意吗?

我们的经验是:愿意。

装修是低频高额的事情,大多数人一辈子就装一两次。他们宁愿多等几周,也不愿意入住之后发现空调不冷、地下室发霉、热水等半天。时间成本可以接受,试错成本不能接受。

他们需要的不是快,是确定性

回头看这几年,每年的年度总结主题不同,但说的是同一件事,只是角度在变、深度在推。

2022年,我们说"较真"。

暖通有必要这么认真吗?我们说有,因为这是住家的基础性功能,不是摆设。那一年我们想说清楚的是:暖通的差不多,会让住家变得很不好受。

2022年工作总结

2023年,我们说"设计主导"。

施工不能凭经验,要有图纸,要有依据,设计师要在师傅前面,不是在师傅后面。那一年我们想说清楚的是:效果好不好,在封板之前就已经决定了。

2023年工作总结

2024年,我们说"不卷"。

市场再难,也不靠降价抢单,把省下来的获客成本花在把项目做扎实上。那一年我们想说清楚的是:卷价格是死路,卷交付才是出路。

2024年工作总结

2025年,我们说"讲交付"。

做完不算完,达标才算完,达标要有数据,数据要业主签字。那一年我们想说清楚的是:能开机,不算交付。

这四年,每向前一步,都是在回答同一个问题:机电到底应该对业主负什么责任?

我们现在的答案是:对结果负责,用数据兑现。

写在最后

这行业不缺会卖设备的人,也不缺能装空调的师傅。

缺的是一个完整的链条——从"业主想要什么"到"我们承诺什么",再到"我们交付了什么"——能够首尾闭合的链条。

这条链条建立起来,机电才不只是装修里的一个分包项,而是业主入住体验里真正能被依赖的东西。

我们用了几年时间摸索出自己的做法,现在把它整理清楚,不是为了证明我们比谁强,而是想说明:这件事可以做到,也应该做到。

每一个认真对待交付的同行,都是在往这个方向推一把。

---

厦门匠邦机电有限公司

机电,就要讲交付
